1GW!國內規模最大的海上風電項目全部完工

2023-11-07
分享

近日,由振華重工所屬龍源振華承建的青洲海上風電場一、二期工程全部完工,為其年底實現並網發電奠定堅實基礎。該項目規劃裝機容量100萬千瓦,布置92台抗台風型海上風力發電機組,配套建設1座500千伏海上升壓站和1座陸上集控中心,是國內規模最大深遠海風力發電項目。


1GW!國內規模最大的海上風電項目全部完工


項目介紹

青洲海上風電場項目位於廣東陽江市陽西縣沙扒鎮附近海域,是廣東(陽江)國際風電城建設的重要組成部分。龍源振華負責其一、二期工程,累計涉海麵積200多平方公裏,水深範圍35米-43米,離岸距離50-75公裏,共安裝92台11兆瓦風力發電機組。


1GW!國內規模最大的海上風電項目全部完工


該項目是龍源振華承接的首個深遠海項目,為保證項目順利實施,龍源振華先後調派振華重工自主研發建造的大國重器“振華30”輪,以及“白鶴灘”“烏東德”“創力”“海龍風彩”“甌洋005”等主力風電施工船舶參與施工,創造了15艘主施工船、40多艘輔助船、50多艘交通運輸船,以及近2000名施工人員同時奮戰在施工現場的壯麗場麵。


1GW!國內規模最大的海上風電項目全部完工

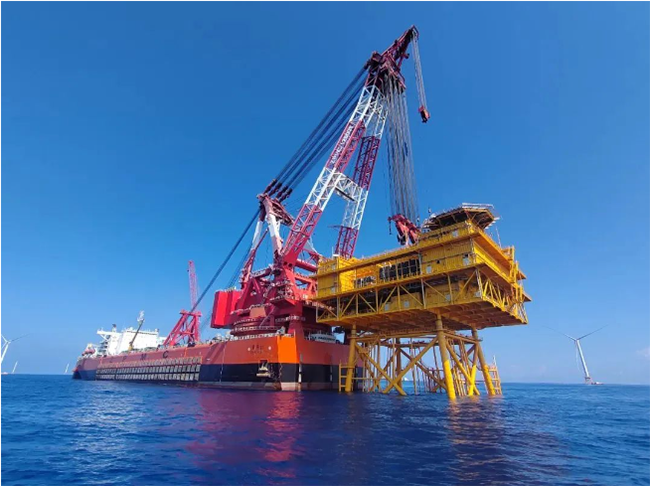

升壓站是海上風電項目的重要設施之一,用於升高輸電電壓,以保證長距離輸電電壓的穩定。該項目配套的海上升壓站上部組塊長60米、寬50米、高25.7米,相當於9層居民樓的高度,總重約6450噸,是目前全國單體規模最大、世界最重的海上升壓站。

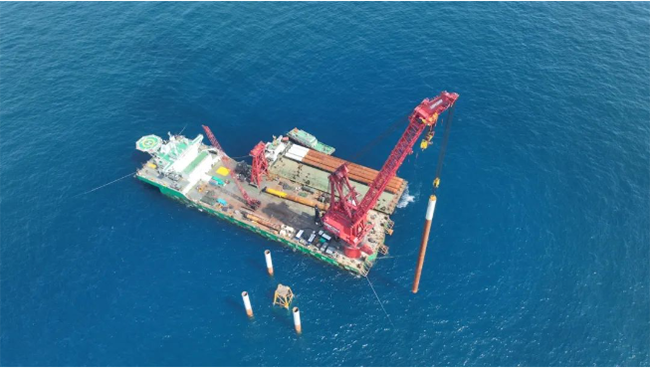

升壓站的吊裝工作由“振華30”輪完成,憑借船舶的巨大體量,抗風浪能力強,其作業窗口期遠遠長於其他船舶,即使海上有7、8級大風也能平穩作業,從而順利完成吊裝工作,有效提升我國海上風電施工水平。


1GW!國內規模最大的海上風電項目全部完工

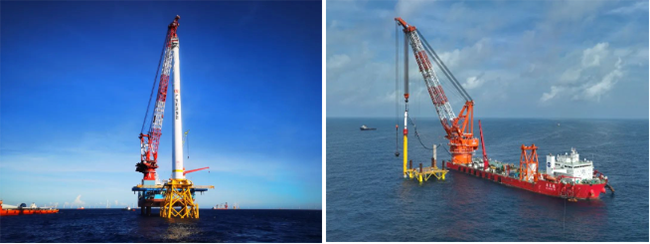

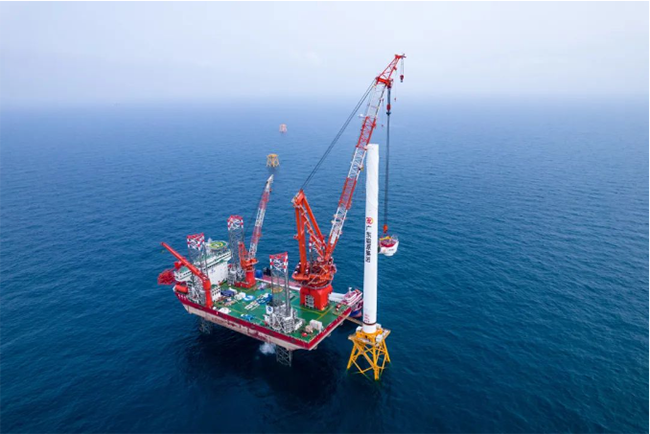

青洲項目風機基礎均采用四樁導管架基礎結構形式,即先在海底沉4根鋼管樁,並呈邊長30米的正方形布置,後將導管架吊裝、內插於鋼管樁內。為克服水下施工精度要求高、控製難度大的問題,龍源振華自主設計研發了沉樁用“四樁導向架”及“水下沉樁送樁器”兩項專用裝備,有效提高了作業效率和質量。兩項裝備可精確控製每個機位4根鋼管樁的相對平麵位置,並對水下樁頂標高進行測控;采用數字化和可視化軟件係統進行導管架定位,使導管架插尖位置初步對準鋼管樁;應用先進的水下機器人輔助觀測,達到精準對位。


1GW!國內規模最大的海上風電項目全部完工


項目建設期間,項目部充分利用現有船機資源,合理調配,將施工效率提高到一套船組吊裝一台風機隻需16小時,創造了南海海域“單作業麵單月完成22台風機吊裝”和“單季度完成79台風機吊裝”的風機施工紀錄。

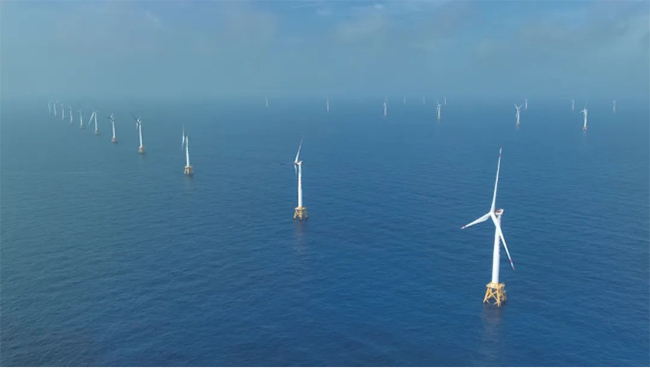

青洲海上風電場項目建成後,每年可提供清潔能源發電量約43億千瓦時,與同等規模燃煤電廠相比,每年可節省標煤消耗約127萬噸,減少二氧化碳排放約328萬噸。
